水泥制品工藝技術規程第5部分:環形混凝土電桿 JC/T 2126.5-2012(4)

時間:2014-12-16 07:55 來源:qzhaiyu.com 作者:海煜重工 點擊:

4.5.4 張拉控制應力應符合下列要求:

a)鋼棒Ocon不大于0.7fptk;

b)碳素鋼絲、螺旋肋鋼絲Ocon不大于0.75fptk;

c)低預應力度的部分預應力混凝土電桿,預應力鋼筋的最低張拉控制應力應不低于0.4fptk。

4.5.5 張拉機頭中心應對準鋼模軸心后開始張拉。為減少預應力損失,可采用超張拉,最大張拉控制應力值不應大于GB 50010的規定。

4.5.6 實際張拉值與設計張拉值的允許偏差應控制在±3%之內。

4.5.7 在張拉過程中,當出現預應力筋的實際伸長值與理念伸長值相差10%以上時,應及時檢查其原因。

4.5.8 張拉后的質量要求:

a)張拉盤、掛筋板、法蘭盤或鋼板圈的傾斜不應超過2mm;

b)張拉盤的支承錨固點不應少于2處,并應等分設置,支承穩定后才能撤出張拉機;

c)張拉后不應有斷筋。

4.6 離心成型

4.6.1 離心機應符合JC/T 822的技術要求。

4.6.2 離心機的性能要整體性好、堅固耐久、運轉平穩,并應滿足工藝設計的轉速要求。

4.6.3 離心轉速分慢、中、快三級,離心時間可根據電桿規格、離心機的轉速、混凝土分布均勻程度和脫水密實等情況,通過理論計算與實際試驗而確定。離心成型工藝制度可參考表2的規定。
表2 離心成型工藝制度
離心轉速 鋼模轉速(r/min) 時間min
電桿的梢徑或直徑
Φ190mm以下 Φ190mm~310mm Φ310mm以上
慢速 80~150 70~120 60~120 1.5~3
中速 280~320 250~280 230~260 2~3
高速 400~450 350~400 330~370 6~12
注:總離心時間不得少于12min。

4.6.4 梢端混凝土發生串動而產生缺料時,可在中速階段填補相同配比的混凝土,在停車前3min不應再補料。

4.6.5 離心完畢,應將桿內余漿傾倒干凈,沖洗鋼板圈或法蘭盤,有缺陷時,應立即修整。

4.6.6 離心成型后的電桿,起吊運輸時應輕起輕落,嚴禁碰撞。

4.7 養護及脫模

4.7.1 為保證產品質量和節省能源,蒸養方式宜采用節能養護窯,不宜用直通式養護。

4.7.2 蒸汽養護分靜停、升溫、恒溫、降溫四個階段,根據不同季節、不同材料、不同工藝裝備由試驗室確定合理的養護制度。

4.7.3 蒸汽養護時,升、降溫速度宜為20℃/h~30℃/h,恒溫溫度:硅酸鹽水泥和普通硅酸鹽水泥不宜大于90℃;礦渣硅酸鹽水泥不宜大于95℃。

4.7.4 養護時每隔0.5h~1h應測溫一次,并根據需要調整供氣量。

4.7.5 脫模強度:混凝土電桿脫模強度不宜低于混凝土設計強度的70%。

4.7.6 預應力鋼筋宜采用整體放張應力工藝,當單根放張時,應對稱進行。

4.7.7 脫模后應找出預埋件,打通預留孔,切除伸出端面的預應力鋼筋頭,并在切除處涂上防銹涂料。

4.7.8 電桿脫模時,應在同一平面上放置軟墊層,脫模后的電桿應按標準規定注明臨時標志,轉入堆場保養。當氣溫在10℃以上時,電桿宜在水池中養護或灑水保濕養護,以保證混凝土的強度能正常增長。

4.8 檢驗、修補和標識

4.8.1 檢驗

4.8.1.1 企業應建立滿足生產要求的試驗室,并配備相應的檢驗儀器、設備、人員。

4.8.1.2 對原材料應進行進廠復檢,根據相應標準檢驗合格后方可使用。

4.8.1.3 每天拌制的同配合比混凝土,取樣不應少于一次,每次制作2組試塊,一組檢驗脫模強度,一組用于評定混凝土強度;同時測定混凝土坍落度。

4.8.1.4 成品按GB/T 4623標準規定進行外觀、幾何尺寸和力學性能檢驗。

4.8.2 產品修補

4.8.2.1 修補材料可用:混凝土或水泥砂漿、乳膠砂漿、無毒樹脂和無毒樹脂砂漿。

4.8.2.2 修襯前應清除有缺陷的混凝土和砂漿,清除油污,以利于與原混凝土和砂漿面的結合。修補用的水泥與生產電桿用的水泥品種要相同。

4.8.2.3 修補的部位,應根據修襯材料品種采用相應的養護方法,以利修補材料的粘結與固化,確何修補質量。

4.8.3 標識

凡檢驗合格的產品,應按照GB/T 4623標準要求,在桿身外表面上標明:品種、規格 、荷載級別、商標、廠名和生產日期等內容。

5 運輸和貯存

5.1 運輸

5.1.1 電桿起吊運輸時,應采用兩支點法,裝卸起吊應輕起輕放,嚴禁拋擲、碰撞或自由滾落。

5.1.2 電桿運輸過程中,每次吊運根數:梢徑大于等于170mm的電桿不宜超過2根,梢徑等于或小于150mm的電桿不宜超過4根。

5.2 貯存

產品堆放場地應平整夯實,產品按生產日期、規格、型號、等級分別堆放。宜實行先入先出的原則。

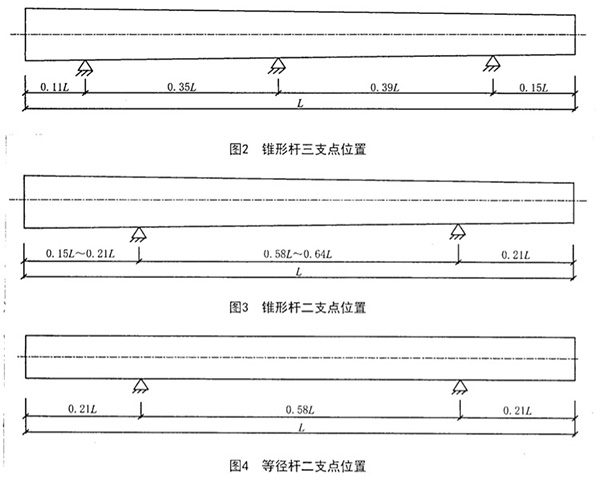

5.2.1 堆放支點:桿長小于12m,采用兩支點;桿長大于等于12m,宜采用三支點支承。電桿支點位置見圖2、圖3、圖4。
電桿堆放支點位置

5.2.2 堆放層數:梢徑大于等于270mm或直徑大于等于400mm的電桿,堆放層數不宜超過四層;梢徑小于270mm和直徑小于400mm的電桿,堆放層數不宜超過六層。

5.2.3 產品堆放時層與層之間應用支墊物隔開,每層支承點在同一平面上,各層支墊物位置在同一垂直線上。

5.2.4 電桿出廠前外露鋼筋應切除。梢端應用混凝土封實,鋼板圈、法蘭盤及根端預應力鋼筋頭要進行防腐處理。如有特殊要求,另行處理。
